日立ら、横浜・北九州のAIデータセンターで分散運用実証を開始

日立ら、横浜・北九州のAIデータセンターで分散運用実証を開始

公開日:2026年10月9日

日立ら、横浜・北九州のAIデータセンターで分散運用実証を開始

3行解説

  • 日立ら5社が、総務省の令和8年度「ワット・ビット連携関連実証」に着手しました。
  • 横浜と北九州のAIデータセンターをNaaS回線でつなぎ、AI処理を拠点間で動的に振り分けます。
  • 再エネ活用、出力抑制の低減、電力需給の安定化、AI-DCのレジリエンス向上を検証します。

ニュースの概要

日立製作所、Jパワー、シスコシステムズ、JR東日本、ビットメディアの5社は、総務省の令和8年度「ワット・ビット連携関連実証」に採択され、2026年8月から実証を開始しました。実施期間は2027年2月1日までの予定です。実証では、再生可能エネルギーの発電量予測、電力取引価格、電力需給、計算資源の利用状況、災害情報などを使い、AI学習・推論の処理を最適な場所と時間に動かす仕組みを検証します。

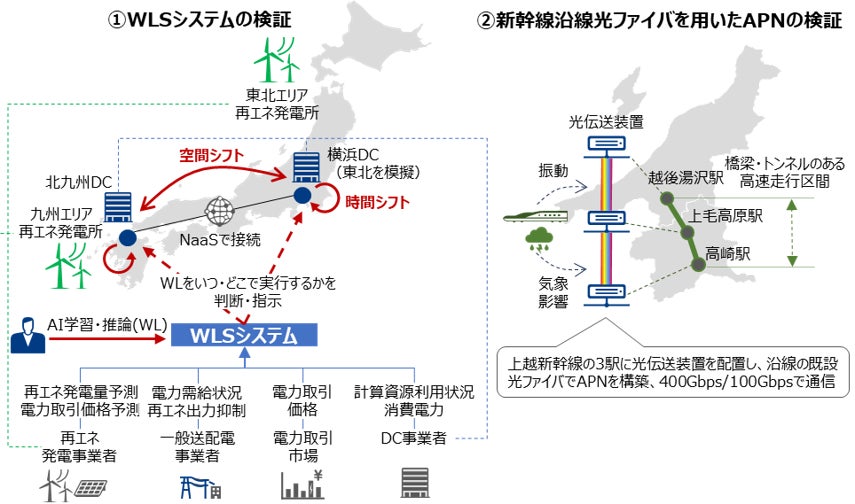

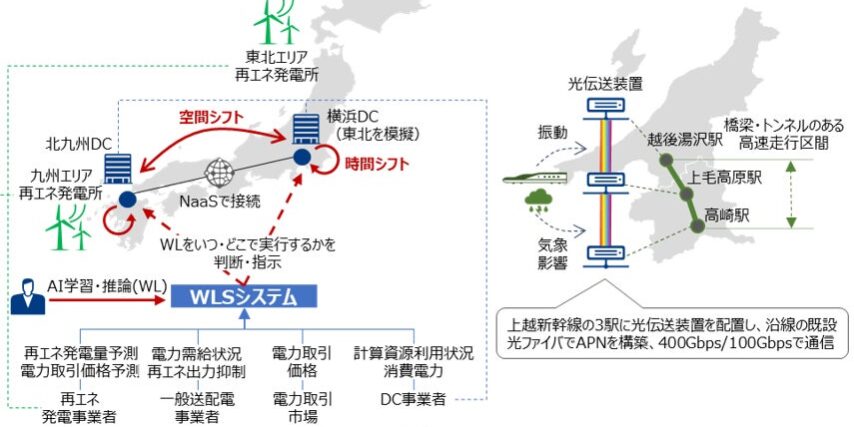

対象は、横浜と北九州にあるAIデータセンターです。両拠点をクラウド型ネットワークサービス(NaaS)回線で接続し、低遅延・大容量・高信頼なオール光ネットワーク(APN)も活用して、電力・通信・計算資源を統合的に制御します。あわせて、新幹線沿線の既設光ファイバーを使い、鉄道沿線APN環境での通信性能や伝送品質も確認します。

何が新しいのか

今回の新しさは、AI処理を「1つのデータセンターで完結させる」のではなく、電力状況に応じて横浜と北九州の拠点間で動的に移す点にあります。しかも判断材料は、再エネ発電量予測だけではなく、電力取引価格、需給状況、計算資源の空き具合、災害情報まで含みます。つまり、AI基盤をITの都合だけでなく、電力と通信の制約も含めて運用する実証です。

分散型AI-DCの考え方
電力・需給を確認
→
処理先を選ぶ
→
拠点間で実行

再エネや電力価格に応じて、AI処理の場所と時間を切り替える流れです。

また、通信面ではNaaS回線とAPNを組み合わせ、外部インターネットを経由しない安全・安定な接続を前提にしています。さらに、鉄道沿線の既設光ファイバーを使って、振動や気象の影響下でも通信品質を確認する点が特徴です。単なる概念実証ではなく、分散配置したAI-DCを実際に運用する前提の論点を広く見ています。

グリットアーツ編集部の分析

この実証で重要なのは、AI処理の最適化を「GPUの性能」だけでなく、電力コストと再エネ活用率まで含めて評価している点です。再エネ発電量予測や電力取引価格に応じて処理先を変えるなら、運用KPIは計算時間だけでは足りません。出力抑制の低減、拠点間移動による遅延増、ジョブの再実行コストまで見ないと、実運用で得かどうか判断しにくいからです。

一方で、分散型は単一拠点よりも運用が複雑になります。拠点間の切替条件、遅延許容値、障害時の戻し方が曖昧だと、サービス品質を保てません。今回が初期段階の技術実証であることを踏まえると、実用化の可否は「動くか」よりも「どのワークロードなら安定して回せるか」にかかっているとみられます。

日本の現場で考えると

日本でこの方式を検討するなら、向いているのは、学習や推論の処理を時間帯でずらせるAI基盤や、電力条件に応じて処理先を変えやすい業務です。逆に、応答遅延に厳しい処理や、拠点間でデータ同期が重い業務は慎重に見る必要があります。分散配置は、電力の使い方を柔軟にできる一方で、運用設計が甘いと逆に複雑さが増します。

特に日本では、災害時の拠点分離や通信経路の冗長化も重要です。今回の実証がAI-DCのレジリエンス向上を含めているのは、単なる省エネではなく、止まりにくい基盤づくりを狙っているからです。既存のAI基盤をそのまま置き換えるのではなく、どの処理を分散できるかを切り分ける発想が必要です。

導入・検討時に確認したいこと

分散運用を自社で検討する際は、処理を移す仕組みと、各拠点の機器を支える現地運用を分けて整理すると、必要な担当と費用が見えやすくなります。以下は、グリットアーツ編集部が導入検討用に整理した確認項目です。

  1. 移せる処理と、移してはいけない処理を分ける
    処理ごとに応答時間の上限、完了期限、必要なGPU・ソフトウェア構成、データの保管・移転条件を整理します。学習と推論でも前提は異なるため、サービスの品質を保てる範囲から検証対象を選びます。
  2. 切替に伴う時間・転送量・費用を測る
    チェックポイントの保存と再開、データ同期、転送後の整合性確認を含めて測定します。電力料金だけでなく、回線・データ転送費、重複して確保する計算資源、再実行の費用も含め、単一拠点で処理した場合と比較します。
  3. 障害時に切り替える条件と戻す条件を決める
    電力状況による計画的な切替と、回線・機器障害による緊急の切替を分けます。切替先の空き容量、処理の二重実行を防ぐ方法、未完了データの扱い、元の拠点へ戻す判断者と手順を事前に確認します。
  4. 拠点ごとの現地作業と運用記録をそろえる
    機器構成、配線・ラベル、設定、点検項目、交換部品、入館・作業枠を拠点ごとに整理します。現地の障害一次対応と、回線・処理制御を担当する事業者への連絡経路をそろえ、どこまで正常だったかを記録で確認できるようにします。

相談前には「拠点と台数」「導入・増設の予定」「必要な作業枠」「現地対応の時間帯」「他の事業者との分担」を整理しておくと、実施体制を検討しやすくなります。グリットアーツのデータセンター構築・大規模納品・常駐運用では、搬入計画、受入検査、ラッキング・通電確認、稼働後の現地対応について相談を受け付けています。対応範囲と体制は、対象施設と作業条件を確認して個別に設計します。

現時点で分かっていないこと

実証は初期段階であり、実運用時のスケールや対象ワークロードの範囲はまだ見えません。NaaS回線やAPNを本番でどう組み合わせるか、運用体制をどう分担するかも未開示です。コスト回収の見通しや、どの条件なら商用化できるかも、現時点では確認できません。

分散型AI基盤の検討では、電力・通信・処理制御の評価に加え、各拠点の構築手順や現地対応をそろえる必要があります。現地作業を委託する際は、回線や処理制御を担当する事業者との役割分担も共有してください。
